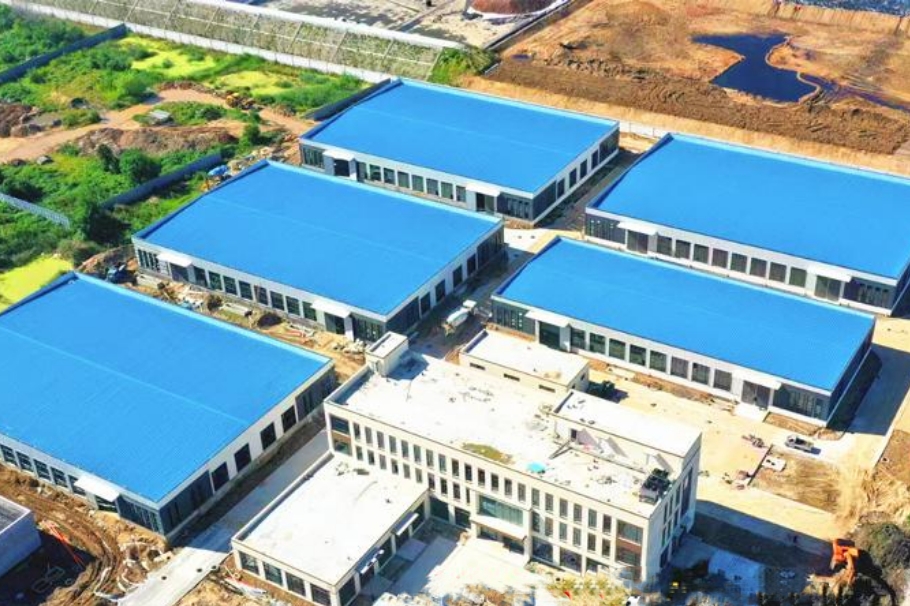

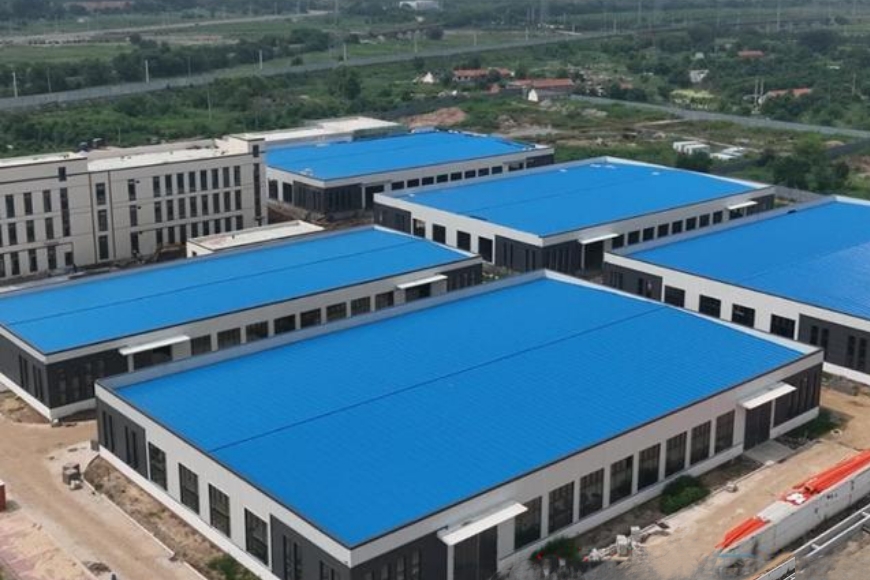

青岛美妆配套产业园
100%可再生能源供电,零碳排放,AI能源调度系统,3个月快速部署的零碳源示范项目

项目概述
项目总投资15000万元,占地面积45672平方米,主要包括5处生产车间、办公楼、水处理房等,建设年产睫毛原料456t/a的生产线一条(其中睫毛国产原料120t/a、睫毛高仿原料206t/a、睫毛精品原料130t/a),建设年产4t/a胶水的生产线4条(其中不干胶胶水1.26t/a、自粘性胶条1.12t/a、聚酰亚胺专用胶1.07t/a、耐高温防水胶条1.15t/a)。
项目挑战与解决方案
100%可再生能源供电需求。
挑战:客户要求能源中心完全使用可再生能源,解决能源供应的间歇性和波动性问题。
解决方案:采用混合能源系统,集成3.5MW光伏发电、1.5MW风力发电和2.5MWh储能系统,配合AI能源调度系统,实现能源供需的动态平衡。
快速交付要求
挑战:客户要求在60天内完成主体结构施工,传统施工方式无法满足。

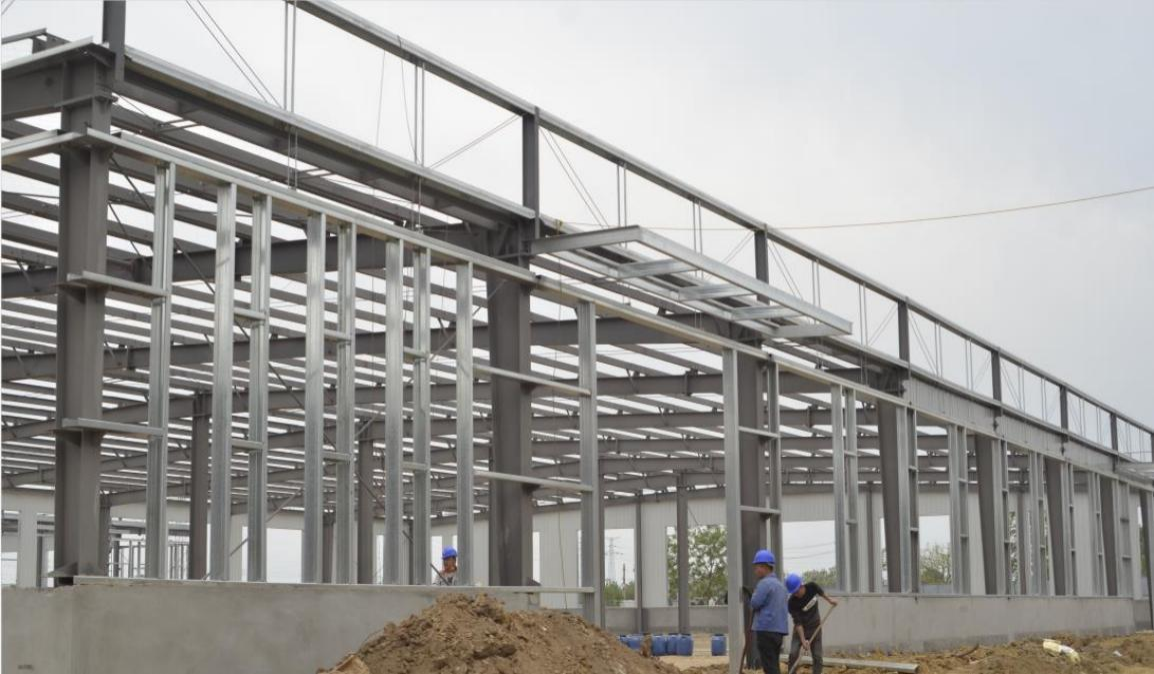

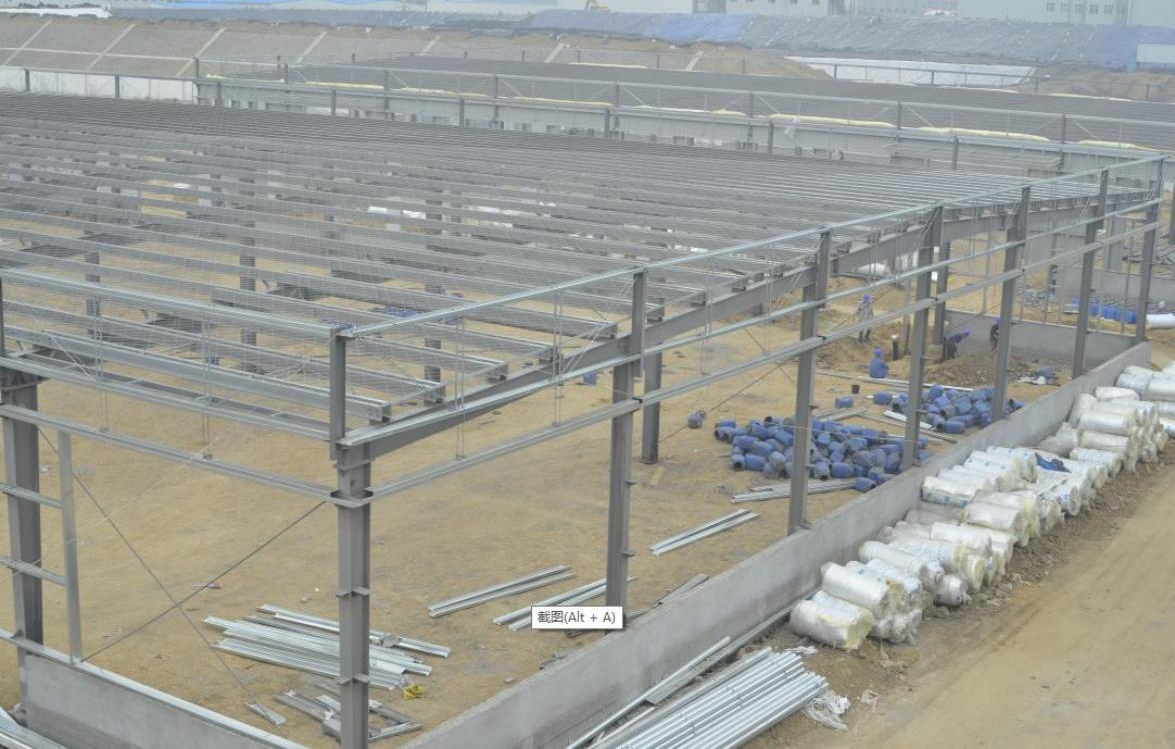

解决方案:采用全模块化预制技术,工厂完成85%的构件加工,现场采用装配式施工,较传统工艺缩短50%工期。
绿色节能标准
挑战:能源系统需实现24小时智能管理和远程监控,确保能源供应稳定性。
解决方案:开发AI能源调度系统,通过机器学习算法预测能源需求和供应,自动调整能源分配,实现能源效率最大化。
技术亮点
- 混合能源系统:集成太阳能、风能和储能技术,实现全天候可再生能源供电。
- AI能源调度:基于机器学习的能源管理系统,预测能源需求和供应,优化能源分配。
- 模块化钢结构:95%工厂预制,现场快速组装,大幅缩短施工周期。
- 智能监控系统:实时监测能源生产、消耗和设备状态,保障系统安全稳定运行。
- 零碳排设计:全生命周期碳排放核算与控制,实现运营阶段零碳排放。
项目成果与效益
量化成果
经济效益
- 初期投资节省18%,约860万元
- 年运营成本降低20%,约120万元
- 光伏系统年发电收益150万元,投资回收期6年
- 提前6个月投入运营,增收2400万元
项目技术参数
- 建筑面积 86,000㎡
- 最大跨度 36米
- 结构形式 钢桁架+刚架组合结构
- 钢材用量 5,800吨
- 抗震设防 8度(0.2g)
- 光伏装机 1.2MW
- 施工周期 60天
项目荣誉
-
2024年度钢结构金奖
中国钢结构协会颁发
-
绿色建筑二星级认证
住房和城乡建设部颁发
-
山东省装配式建筑示范项目
山东省住建厅颁发
